鏖战72小时保,110千伏石井西输变电工程顺利投产送电,这几个村将受益

[复制链接]

1710

主题

2796

回帖

51

好友

管理员

站长

Rank: 28Rank: 28Rank: 28Rank: 28Rank: 28Rank: 28Rank: 28

UID
1
石币
15795 币
精华
4
在线时间
15089 小时
注册时间
2008-7-23
发表于 2020-11-25 21:18:56 | 显示全部楼层 |阅读模式 来自: 中国福建泉州

马上注册,结交更多好友,享用更多功能,让你轻松玩转社区。

您需要 登录 才可以下载或查看,没有账号?注册

x

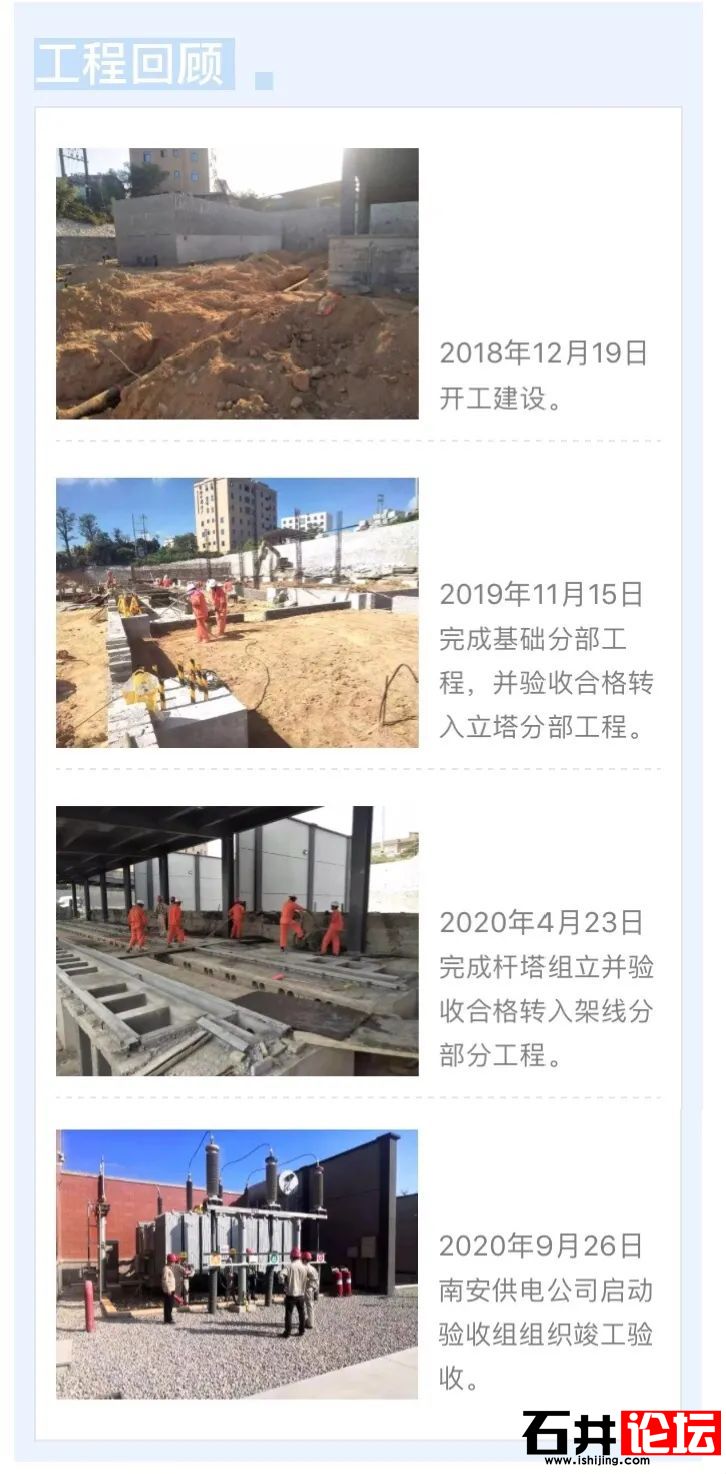

11月22日15时04分,随着福建泉州南安市110千伏老港变顺利完成1#主变5次冲击,宣告南安市110千伏石井西输变电工程(老港变及其110千伏进线工程)顺利投产送电




工程介绍

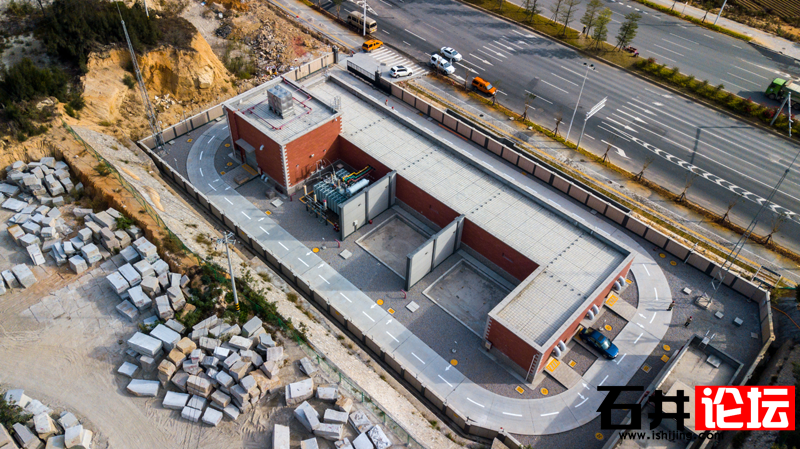

南安老港(石井西)110kV输变电工程位于南安市石井镇老港村,地处G228线与石井大道交叉口西北侧,占地面积6505平方米,总建筑面积781平方米。本期建设63MVA变压器1台,110kV出线2回,10kV出线14回。每台主变10kV侧安装1组4.0Mvar和1组6.0Mvar并联电容器、1套630kVA消弧线圈接地装置。项目投产后可以解决岑兜、老港、溪东、杨山、院前、郭前等村庄供电容量不足的问题,为石井经济社会发展提供可靠的供电保障。



坚持电力先行 电网建设强规划、助发展




在石井镇,泉州芯谷高新产业园区电力负荷无疑是巨大的。根据负荷测算,预计2021年园区的用电负荷将增加250%,用电量将达到5亿千瓦时,而随着园区整体工业区块的全部完工,区域负荷需求还将成倍增长。为配合“芯谷”发展用电,南安市供电公司坚持适度超前规划,坚持以“宁让电等发展、不让发展等电”为目标导向,积极规划建设新的城市电源——110千伏老港变。该工程本期将建设1台6.3万千伏安的主变压器及2回110千伏配套进线线路,后续远景还将再建设2台主变及配套线路,为园区持续发展保驾护航。



鏖战72小时 众志成城助投产、保民生



在变电站投产送电的最后阶段,由于要对110千伏老港变的2回110千伏进线电源进行T接接火,不可避免的要对T接线路进行停电,而根据工程量测算,这就将导致另一座110千伏变电站涉及的112台公变和582台专变用户连停电4天。


为保障工程投产送电期间民生用电不受影响,自9月份以来,南安供电公司不断与省市公司专业部门沟通协调,加强上下联动,通过持续优化施工方案、调集优质施工力量支援有效缩短施工时间,成功将原方案需停电4天缩短为2天;同时依托电力大数据精准分析,科学调整电网运行方式,并配套强化人员现场保电力度,用严谨的科学态度和强大的社会责任最大限度地保障民生用电。

随着11月19日110千伏蟠郭老线T接工作即将开始,南安市供电公司上下开始进入高速运转状态。该公司党委靠前指挥,扩大基建项目攻坚党员先锋团队队伍,增加调集100余名外勤保电人员和近50名后勤保障人员加入,同时联动市工信局和石井镇政府组成现场综合保电小组;调控、运检、营销人员组成后台负荷监控小组,实时关注电网运行方式调整后的负荷动向。另一方面,发建部电网建设人员,送变电操作人员、随工验收人员也均集结待命,一场将持续三天三夜的投产攻坚战即将拉开帷幕。


19日凌晨4时许,来自南安市政府综合执法、环保和南安市供电公司共产党员服务队共146名现场保电人员已在石井供电所集结出发,他们将分成13个小组,在3天的保电期间密切关注终端用户用电情况,“连轴转”对全部22条10千伏线路进行全天候24小时特巡,通过微信群组时刻关注着后台负荷监控小组传来的负荷数据。

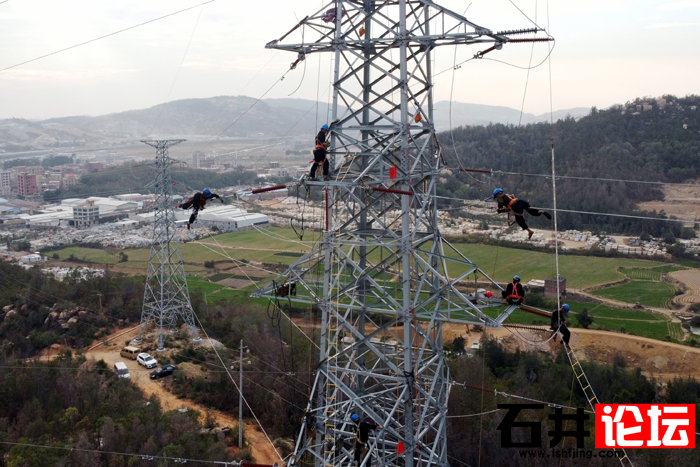

随着电网方式调整,110千伏老港变的2回进线T接工程顺利开工,电网施工人员必须在有限的停电时间内完成导线拆旧、架设及压接、附件安装工作,而塔形复杂、压接工作均在塔上完成等给工程施工带来一定困难,再加上首日开工不久就伴随有阵雨天气,虽然施工人员均做好的攻坚的准备,但所有人都还是为这次投产送电工作捏了一把汗。

而在施工工程中,南安市供电公司工会后勤关怀及时的给每个人来了的极大的慰藉;物业食堂每天准时准点的可口饭菜供应,也让现场人员能够很好的补充气力。大家众志成城,各司其职又互相配合,使得工期的进展十分顺利。

11月21日晚22时许,110千伏老港变的2回110千伏的T接工程顺利完成,标志着该输变电工程的所有建设内容全部完成,即将进入第二天的启动送电阶段。而另一方面,随着南安调控中心下达电网恢复正常运行方式的指令,当晚石井镇区范围内的保供电工作也顺利完成。三天两夜,72小时,居民的生活秩序一如往常,没有受到任何影响。而在你看不见的地方,是南安市供电公司广大员工坚守在保供电中不曾停歇,默默践行“人民电业为人民”的企业宗旨。

110千伏老港变建成投入运行后,将为南安石井电网注入澎湃动力,进一步强化南安南部地区的电网结构,同时可满足芯谷南安园区当前及今后一段时间的负荷发展需要。南安市供电公司全力攻坚电网建设,在“十四五”开局之年来临之前,为经济腾飞做足保障,全体员工众志成城,用实际行动当好电力“先行官”,为地方社会经济发展保驾护航。




THE END

综合:国网福建电力、中国芯谷

转载声明:本文转载自「今日石井」,搜索「jinrishijing」即可关注,[阅读原文]。
